市城投集團以抓實項目做實主題教育

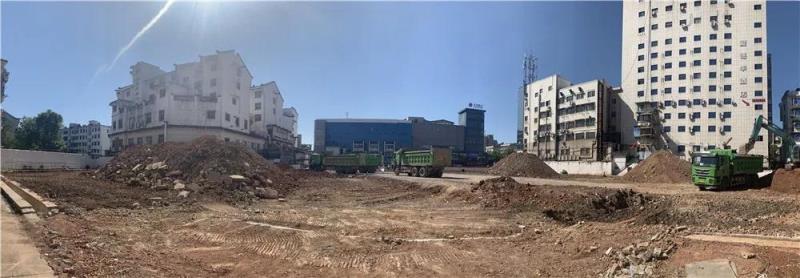

市城投集團在市古城雙修專班的組織下,聯合市資規局、府山街道等單位實地踏勘有關拆遷區塊,現場確定需保留城市記憶建筑、古建筑;會同設計公司對南湖安置地塊進行了現場勘查;安全拆除衢州大酒店鋼棚,面積2416平方米,累計拆除15965.72平方米;當日完成了化龍巷電力遷改土建施工……
“不忘初心、牢記使命’主題教育活動,就是要入心入腦、落地落實。”市城投集團黨委書記、董事長姜忠軍指出,主題教育實踐活動一定要和具體工作結合起來,我們要以“爭當國有企業改革發展排頭兵”為目標,以打響“百日攻堅戰”為抓手,聚焦發展難題,聚力項目推進,以實際行動推動主題教育落細落地落實,切實確?!安煌跣?、牢記使命”主題教育取得成效。
四省邊際中心醫院項目:四省邊際中心醫院項目總投資約28.97億元,2018年3月26日開工建設,計劃2021年3月底完工,年底投入運營,總工期1095天。目前科研樓和腫瘤樓已結頂,建筑主體形象進度已達85%,年底可實現所有建筑結頂,通過結構驗收。同時,裝修工程部分同步推進,施工圖及水暖電等安裝施工圖已基本完成。截止9月底,項目已累計完成投資7.59億元,年底可累計完成投資9.48億,占總投資額的32.7%。
污水廠三期項目:截至目前,項目總投資28334萬元的污水廠三期項目已完成投資4030萬元。7月份,項目開工建設以來按計劃完成了體量最大的AAO池、二沉池(四個)、進水配水井的土方開挖、基坑支護工作。正在進行A/A/O池反濾層、底板施工,二沉池墊層已經完成,開始池底板施工。設備、自控安裝招標工作正在準備。
老電影院停車場建設項目:該項目于2019年9月17日完成立體設備采購及服務招標,9月20日完成土建施工招標,10月1日施工單位進場施工。現已完成場地圍護及項目部搭建,土方工程已完成60%,樁基工程已完成30%。
同時,城投集團致力打造城市綜合服務運營商,深化“最多跑一次”改革部署,加速“互聯網+供水營銷”平臺建設,打破信息孤島,實現大數字共享,推行“一窗辦理”、“一證通辦”和“全城通辦”,在原有改革的基礎上再進一步優化接水流程,簡化申請材料,壓縮辦理時限,打造水電氣聯動過戶改革的“衢州模式”,為“活力新衢州、美麗大花園”建設貢獻城投力量。
